為貫徹落實蜀道集團《關于進一步加強汛期運營高速安全管理的緊急通知》(蜀道司發〔2024〕290號)相關要求,7月23日晚20點至22點我司數智工程研究院與巖土二分院、隧道分院聯合開展了第15期工程結構監測預警應急響應演練。本次綜合演練模擬了多個不同類型監測工點同時預警的應急場景,并由多部門聯合參加。
模擬場景:由于連日降雨引發次生地質災害,我司“工程結構智能監測云平臺”上分別有橋、隧、坡共3處工程結構的監測特征指標因超越閾值觸發了風險事件報警,系統按照預設規則鏈自動判識被測結構的風險狀態升級,從而啟動了向養管單位發布“橙色預警”的審批電子流。參加演練人員盡量通過手機端的“蜀道智測”小程序完成應急響應任務流程。
演練目的:1)檢驗監測平臺的風險事件報警+風險狀態預警聯動機制在應對突發災害時是否及時有效。2)檢驗當系統啟動橙色及以上預警快訊和快報的發布審核流程時,云上電子流任務系統能否高效可靠運轉。3)檢驗預警快訊能否通過語音電話、短信、微信直報直達養管單位;4)檢驗監測平臺和相關人員在短時間內同時應對3座及以上結構工點觸發預警的處理能力和效率。
演練過程:
1)當晚20點,演練負責人按計劃調整了部分監測特征指標的超限閾值,系統隨即自動觸發了G5012通江河大橋“梁端縱向位移”3級報警、X003涼風坳一號隧道的“段落環向應變”3級報警、SP32-K1991+260~K1991+370段邊坡坡面“水平傾角”3級報警共3個風險事件。
2)系統隨后根據預設規則鏈自動判識到上述工程結構的風險狀態升級,先后啟動了3個“橙色預警審核發布”電子流程,并以語音電話、短信、微信通知相應的工程負責人(A崗)和系統負責人(B崗)。
3)工程負責人(A崗)和系統負責人(B崗)收到通知后,立即通過“蜀道智測”小程序?qū)缶A(yù)警進行溯源核實。確認無誤后,系統以語音電話、短信、微信通知部門技術負責人(A崗)或其授權人(B崗)進行審核。
4)審核通過后,平臺立即以語音電話、短信、微信向管養單位責任人發布監測設施的預警快訊。
5)預警快報隨后也按類似流程完成審核與發布,為養管單位提供風險預警的溯源分析、結構狀態評估和管養指引。

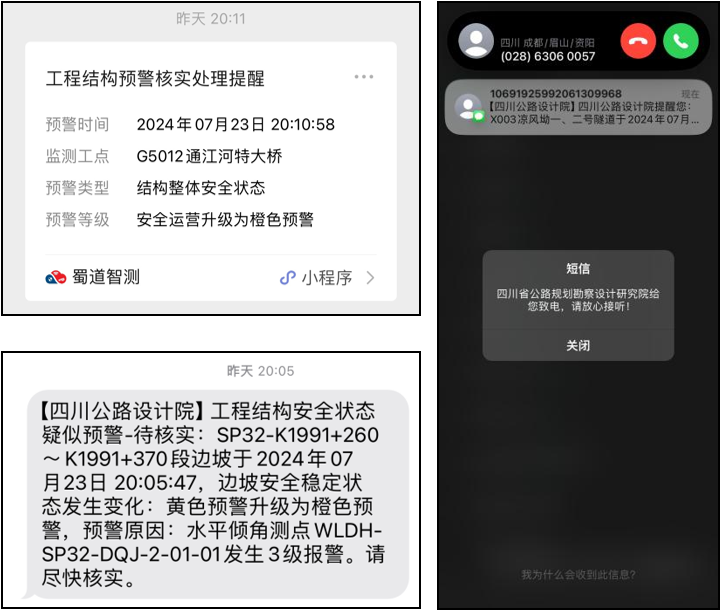

圖1 相關責任人收到系統發出的預警確認及審核任務通知

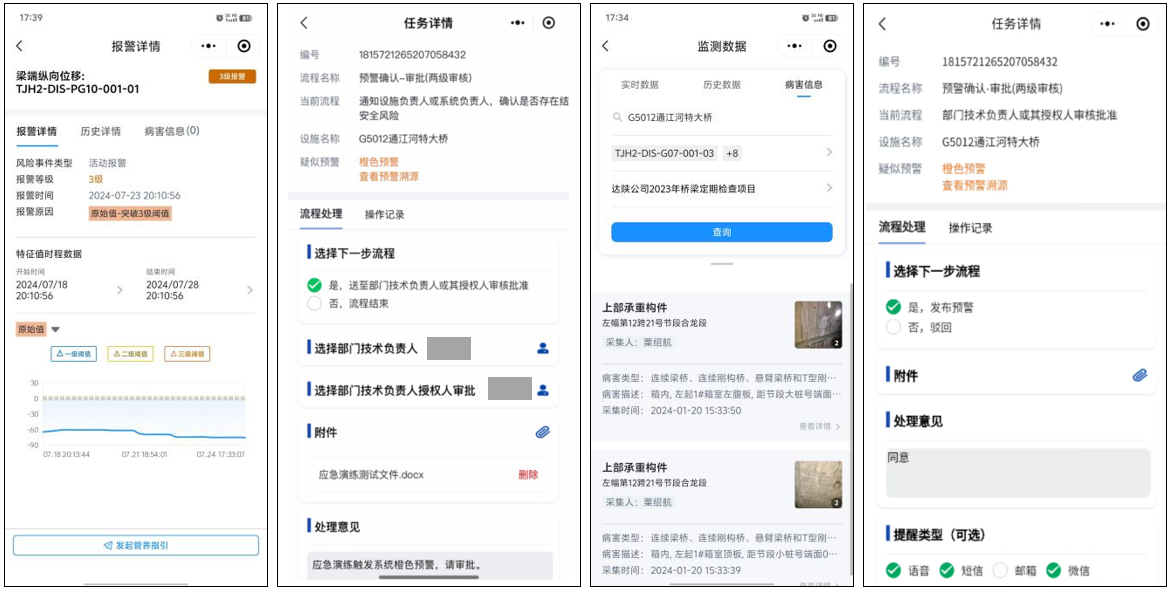

圖2 預警審核發布的任務電子流

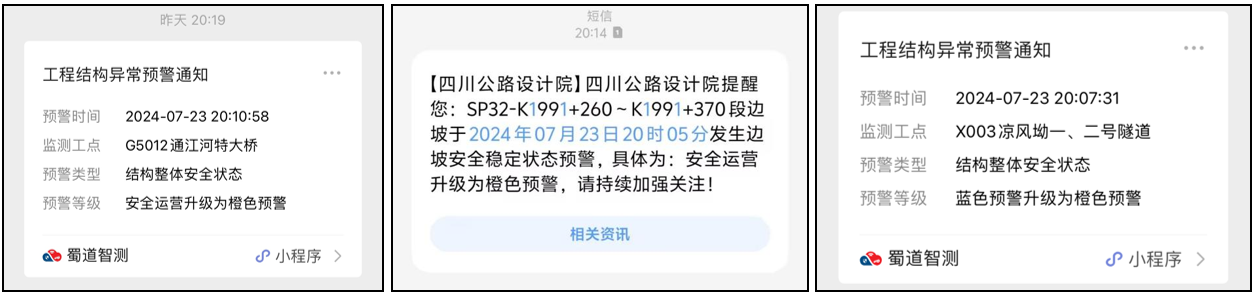

圖3 監測平臺向管養單位發布風險預警通知
演練效果:本次演練圓滿達到預期目的,3個觸發超限報警的工程結構均在5至9分鐘內完成審核并發布預警快訊,養管單位均確認即時收到了預警快訊。后續我司將進一步完善結構監測預警體系和應急響應聯動機制,為相關管養單位安全運營和科學養護提供有力的技術支持。
